▼練馬区 | 都市計画道路の変更(練馬区画街路第1号線)
https://www.city.nerima.tokyo.jp/kusei/machi/toshikeikakuzu/index/27kugai1gou.html 図は上記ページの計画図から引用。練馬総合運動場を迂回するよう線形が変更されたおかげで、東中央橋の下流に新しい橋ができます。2021年度に下部工事がはじまります。この区間が開通すると、いまは手前を終点にしている「マロニエ通り」もここまで延びるのかな。
かくして年の暮れに見てきました。橋梁下部工工事とありますが、橋梁下部工事とは厳密に何が違うのかしら。
上が右岸、下が左岸。氷川台橋(石神井川放射第36号線橋梁) と同様、この橋も完成まで工事進捗を追うことができて嬉しい。2021年12月撮影。
1年経って再訪。右岸側はここまでできています。2022年12月撮影。
2023年から上部工事が始まっています。
2023年8月再訪。護岸改修工事が進んでいました。こちらは右岸。まだ桁は架かっていません。
石神井川整備工事その95銘板が律儀にも残してあります。橋の完成後、間近に見ることができるはず。
工事の仮囲いが金網になり、こうして左岸から右岸を見ることができます。
左岸の橋台と擁壁。練馬区画街路第1号線は画面奥へまっすぐ延びる予定。
そこから引いて練馬区画街路第1号線の現在の終点から。橋梁完成後の絵と見比べてみたい構図。
ひとつ忘れ物。マロニエ通り終点付近、街路灯の支柱にこの橋の工事連絡が巻いてあります。下り急勾配標識のおかげで気づきました。
2023年12月再訪。桁が架かっています。
桁を架けるクレーン車。カウンターウエイトの大きさに驚きます。195tだそうです。
▼AR-5500M オールテレーンクレーン 組立
https://www.youtube.com/watch?v=L5LHE-mOQdw 施工業者のホープさん公式チャンネルの動画をご覧あれ。主力のクレーン車を設置するために別のクレーン車が必要になるなんて、デプロイメント・パッケージ全体はどんだけの規模なんだろう。
▼橋梁上部工事(練馬区街街路第1号線)
https://www.youtube.com/watch?v=4VmdvB9mYa0 ホープさんは橋梁工事の過程も公開しています。素晴らしい。それと、中村工業さんが事例紹介ページを公開しています。
▼東京都練馬区の橋梁設置工事に、モジュリフトとクロスビーが使用されました!
https://rope.co.jp/archives/10247 2024年3月、欄干と親柱が設置されました。
望遠レンズで覗いた限り、親柱にまだ橋名板はついていません。橋歴板もみあたりません。橋梁名はどうなったのかしら?

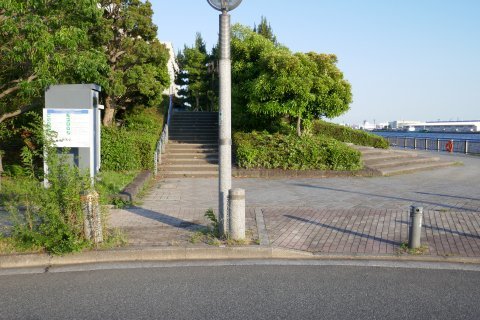

2024年4月、右岸の歩道が糀谷橋まで通行できるようになりました。
ここはこれまで見ることができなかった眺め。
親柱の覆っていたシートは外されています。橋名板は設置待ち。ということは、まだ橋の名前が決まっていないようです。橋歴板もまだ見あたりません。
糀谷橋から先の道路工事も一緒に追っています。2023年12月撮影。
2024年3月、ここまで進んでいます。そういや、工事着手前も撮影したはずだけど、いつだったかな?
2026年3月再訪。2025年はすっかり放置していました。2024年にあまり変化がなかったし、前半は引っ越しで忙しく、後半は遠征三昧と腰痛&坐骨神経痛のため。ちょうど1年前の今頃、橋名が決まって橋名板が設置されたようです。練馬早宮橋か…なんか、コンビニエンスストアの店名みたいな事務的な命名だなあ。
令和6年(2024年)3月完成。橋の完成はそうなんでしょうが、氷川台橋もそうですが、道路が未開通だと違和感を覚えます。なお、橋歴板は見当たりませんでした。
下流側の橋の歩道が交通開放されていました。
上流側の歩道は添架管工事中のためか未開放で、車道は未開通です。
工事中の添架管。左岸から見たところ。
添架管は水道管で、両岸の先もあわせ新設のようです。
こちらは右岸。橋台でとまっています。
右岸の先、練馬区画街路第1号線の歩道まで引かれている白線が水道管の経路かしら。
▼カメラ
DC-TZ90 (2021-2023年), DC-GF90, DMC-G6, G VARIO 12-32mm/F3.5-5.6 ASPH./MEGA O.I.S., G VARIO 35-100mm/F4-5.6 ASPH./MEGA O.I.S., EF70-300mm F4-5.6 IS USM (2024年), DMC-G8, G VARIO 12-60mm/F3.5-5.6 ASPH./POWER O.I.S., G VARIO 45-150mm/F4-5.6 ASPH./MEGA O.I.S. (2026年)
▼更新履歴
2021.04.10 記
2021.12.30 下部工事進捗
2022.12.26 下部工事進捗
2023.08.13 上部工事進捗
2023.09.25 工事連絡
2023.12.29 上部工事進捗
2024.03.17 欄干と親柱
2024.03.24 道路工事進捗
2024.04.26 右岸歩道交通開放
2026.03.08 橋名板、完成年月、添架管
htmx.process($el));"
hx-trigger="click"
hx-target="#hx-like-count-post-240921959"
hx-vals='{"url":"https:\/\/aim7.exblog.jp\/240921959\/","__csrf_value":"978ae210dae94eefd7a8d5fbd2fdb8d322185d36e35d73b0793213308d471fb73e379464e819c9a9f816f5f6bbd63b76617643e2d7015b4240798266ca1b3119"}'
role="button"
class="xbg-like-btn-icon">
